Descabezado de pilote-pantalla (barrette)
CPZ051 Descabezado de pilote-pantalla (barrette)
Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del hormigón y el nivel de descabezado, hasta asegurar la ausencia de hormigón contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.

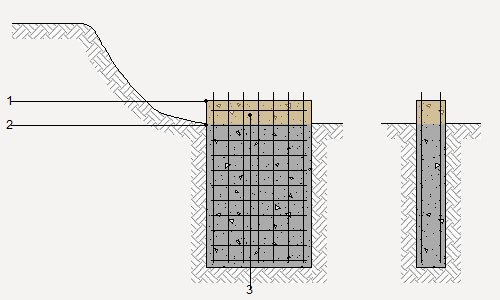

Espesor (cm)
Medios
1:
Nivel de llenado del hormigón.
2:
Nivel de descabezado.
3:
Hormigón contaminado.

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Equipo y herramienta



mq01exn050c

h

Retroexcavadora sobre neumáticos, de 85 kW, con martillo rompedor.

0,326

480,49

156,64

mq05pdm010a

h

Compresor portátil eléctrico 2 m³/min de caudal.

0,712

28,16

20,05

mq05mai030

h

Martillo neumático.

1,425

30,16

42,98



Subtotal equipo y herramienta:

219,67

2



Mano de obra



mo112

h

Ayudante general de construcción.

2,017

41,84

84,39

mo113

h

Ayudante 2ª de construcción.

1,009

41,17

41,54



Subtotal mano de obra:

125,93

3



Herramienta menor




%

Herramienta menor

2,000

345,60

6,91



Costos directos (1+2+3):

352,51


ÍTEM CPZ051: DESCABEZADO DE PILOTE-PANTALLA (BARRETTE).


CARACTERÍSTICAS TÉCNICAS

Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del hormigón y el nivel de descabezado, hasta asegurar la ausencia de hormigón contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida según documentación gráfica de Proyecto, considerando que la cota final de vaciado rebasará a la teórica en al menos 30 cm.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


DEL SOPORTE.

Se comprobará que el hormigón ha adquirido una resistencia suficiente para que no se produzcan daños en el hormigón restante.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo, marcado y corte del nivel de descabezado. Picado mecánico con martillo rompedor del hormigón contaminado existente en la coronación del pilote-pantalla (barrette). Picado manual con compresor portátil de los restos del descabezado. Enderezado de las armaduras. Limpieza de la superficie de hormigón. Recogida de restos. Carga de escombros sobre camión o contenedor.


CONDICIONES DE TERMINACIÓN.

Se evitará la existencia de hormigón contaminado.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
