Anclaje provisional de muro pantalla
CCP081 Anclaje provisional de muro pantalla
Anclaje provisional de muro pantalla al terreno, con inclinación de 30° respecto al plano horizontal, hasta 17,5 m de longitud, para asegurar la estabilidad del muro pantalla durante los trabajos de excavación de las tierras, hasta que se rigidice definitivamente el muro mediante sus uniones con el resto de la estructura, durante un tiempo de servicio inferior a 2 años, compuesto de los siguientes trabajos: extracción de tierras con medios mecánicos, mediante perforación del muro pantalla y del terreno, con entubación de 114 mm de diámetro exterior; introducción de 3 cables formados por cordones trenzados de acero de 0,6" (15,2 mm) de diámetro nominal, engrasados y envainados en tubo de PE; inyección a presión mediante el sistema de inyección única global (IU), de lechada de cemento CEM I 42,5N, con una relación agua/cemento de 0,4, dosificada en peso, para protección y formación del bulbo; fijación de los cables a la cabeza de anclaje formada por placa de apoyo y cuña de acero; tesado de los cables con gato de tesado multifilar y central hidráulica, una vez fraguada la lechada de cemento; sellado de la perforación y puesta en servicio, y carga manual de escombros sobre camión o contenedor.

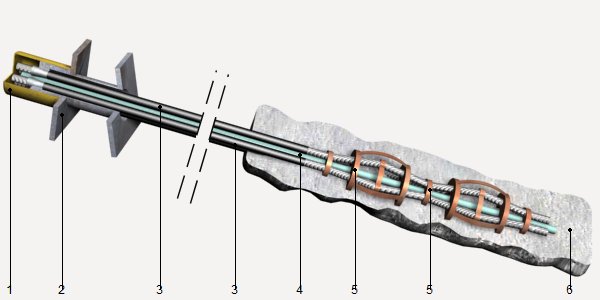

1:
Placa de cuñas.
2:
Placa de apoyo.
3:
Cable engrasado y envainado en tubo de PE.
4:
Tubo primario de inyección.
5:
Distanciador.
6:
Lechada de cemento.
Casa comercial
Diámetro mínimo exterior de la entubación
Acero
Número de cables
Diámetro nominal de cada cable
Inyección
Lechada de cemento
Tipo de cemento
Relación agua/cemento, en peso

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Materiales



mt07aav110a

m

Cable formado por cordones de acero, de 0,6" (15,2 mm) de diámetro nominal y 1860 MPa de carga unitaria máxima, para anclajes al terreno.

2,000

23,03

46,06

mt07aav120a

m

Tubo de polietileno de alta densidad (PEAD/HDPE), para envainar los cables en anclajes al terreno.

1,000

53,74

53,74

mt08aaa010a

Agua.

0,010

11,68

0,12

mt08cem010c

kg

Cemento Portland CEM I 42,5 N, en sacos.

25,000

0,86

21,50

mt07aav105

Ud

Repercusión, por metro de anclaje provisional de muro pantalla, de cabeza de anclaje, para un máximo de siete cables de 0,6" (15,2 mm) de diámetro nominal, formada por placa de apoyo y cuñas de acero, incluso tesado y puesta en servicio de la misma.

1,000

256,42

256,42



Subtotal materiales:

377,84

2



Equipo y herramienta



mq03pan020a

h

Equipo mecánico para realización de los trabajos de perforación del muro y del terreno, con o sin entubación para anclaje provisional de muro pantalla.

0,500

206,98

103,49



Subtotal equipo y herramienta:

103,49

3



Mano de obra



mo042

h

Maestro hormigonero.

0,551

59,49

32,78

mo089

h

Ayudante 1ª de hormigonero.

0,551

44,44

24,49



Subtotal mano de obra:

57,27

4



Herramienta menor




%

Herramienta menor

2,000

538,60

10,77



Costos directos (1+2+3+4):

549,37


ÍTEM CCP081: ANCLAJE PROVISIONAL DE MURO PANTALLA.


CARACTERÍSTICAS TÉCNICAS

Anclaje provisional de muro pantalla al terreno, con inclinación de 30° respecto al plano horizontal, hasta 17,5 m de longitud, para asegurar la estabilidad del muro pantalla durante los trabajos de excavación de las tierras, hasta que se rigidice definitivamente el muro mediante sus uniones con el resto de la estructura, durante un tiempo de servicio inferior a 2 años, compuesto de los siguientes trabajos: extracción de tierras con medios mecánicos, mediante perforación del muro pantalla y del terreno, con entubación de 114 mm de diámetro exterior; introducción de 3 cables formados por cordones trenzados de acero de 0,6" (15,2 mm) de diámetro nominal, engrasados y envainados en tubo de PE; inyección a presión mediante el sistema de inyección única global (IU), de lechada de cemento CEM I 42,5N, con una relación agua/cemento de 0,4, dosificada en peso, para protección y formación del bulbo; fijación de los cables a la cabeza de anclaje formada por placa de apoyo y cuña de acero; tesado de los cables con gato de tesado multifilar y central hidráulica, una vez fraguada la lechada de cemento; sellado de la perforación y puesta en servicio, y carga manual de escombros sobre camión o contenedor.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida desde la cara de apoyo de la cabeza de anclaje hasta el extremo del bulbo, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


DEL SOPORTE.

Se habrán extraído las tierras por la cara interior del muro pantalla hasta la cota necesaria.


DEL CONTRATISTA.

Presentará prueba documental de la capacidad técnica de la empresa ejecutora.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Perforación de la pantalla y el terreno. Colocación de los cables. Inyección de la lechada. Colocación de la cabeza de anclaje. Fijación de los cables a la cabeza de anclaje. Tesado de los cables. Sellado de la perforación. Destesado. Limpieza de los restos generados. Carga manual de escombros sobre camión o contenedor.


CONDICIONES DE TERMINACIÓN.

El anclaje mantendrá la rigidez durante su vida útil.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud total del cable de los anclajes ejecutados según especificaciones de Proyecto.
