EHI010 |
m² |
Losa sanitaria ventilada. |
283,12Bs |
Losa sanitaria de hormigón armado de 20+4 cm de canto total, sobre encofrado perdido de módulos de polipropileno reciclado, realizado con hormigón H21, para un ambiente no severo, tamaño máximo del agregado 12,5 mm, consistencia blanda, premezclado en planta, y vaciado con bomba, acero AH 500 en zona de vigas de borde y vigas de cimentación, cuantía 3 kg/m², y malla elaborada "in situ" 20x20 ø 6,3-6,3 de acero AH 500, separación 20x20 cm y 6,3 mm de diámetro como armadura de reparto, colocada sobre separadores homologados, en capa de compresión de 4 cm de espesor; con juntas de retracción de 5 mm de espesor, mediante corte con disco de diamante; apoyado todo ello sobre base de hormigón pobre. Incluso vigas de borde perimetrales de planta conformados con sistema de encofrado recuperable de tableros de madera. El precio no incluye la capa de hormigón pobre. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Precio parcial |
1 |
Materiales |
||||
mt07cid010j |
m² |

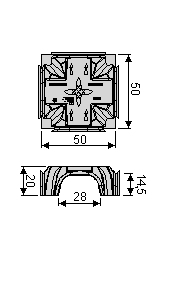

Encofrado perdido de módulos de polipropileno reciclado, de 50x50x20 cm, para soleras y losas sanitarias ventiladas. |
1,050 |
70,07 |
73,57 |
mt08efa010 |
m² |
Sistema de encofrado recuperable de tableros de madera para vigas de borde perimetrales. |
0,100 |
8,86 |
0,89 |
mt07aco120b |
kg |
Acero en barras corrugadas CA-50 (fy=500 MPa), equivalente a AH 500 según CBH 87, de varios diámetros. |
3,000 |
8,11 |
24,33 |
mt07ame131c |
m² |
Malla elaborada "in situ" 20x20 ø 6,3-6,3 de acero CA-50 (fy=500 MPa), equivalente a AH 500 según CBH 87, separación 20x20 cm y 6,3 mm de diámetro. |
1,100 |
19,86 |
21,85 |
mt10haf120bc |
m³ |
Hormigón H21, para un ambiente no severo, tamaño máximo del agregado 12,5 mm, consistencia blanda, con un asentamiento de 6 a 9 cm, medido con el cono de Abrams, premezclado en planta, según CBH 87. |
0,154 |
864,15 |
133,08 |
Subtotal materiales: |
253,72 |
||||
2 |
Equipo y herramienta |
||||
mq06vib020 |
h |
Regla vibrante de 3 m. |
0,082 |
28,63 |
2,35 |
mq06bhe010 |
h |
Camión bomba estacionado en obra, para bombeo de hormigón. |
0,006 |
1.042,51 |
6,26 |
mq06cor020 |
h |
Equipo para corte de juntas en soleras de hormigón. |
0,075 |
58,26 |
4,37 |
Subtotal equipo y herramienta: |
12,98 |
||||
3 |
Mano de obra |
||||
mo042 |
h |
Maestro hormigonero. |
0,114 |
42,05 |
4,79 |
mo089 |
h |
Ayudante 1ª de hormigonero. |
0,114 |
31,24 |
3,56 |
mo112 |
h |
Ayudante general de construcción. |
0,086 |
29,29 |
2,52 |
Subtotal mano de obra: |
10,87 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
277,57 |
5,55 |
|
Coste de mantenimiento decenal: 11,32Bs en los primeros 10 años. |
Costos directos (1+2+3+4): |
283,12 |
Pliego de condiciones
ÍTEM EHI010: LOSA SANITARIA VENTILADA. CARACTERÍSTICAS TÉCNICAS Losa sanitaria de hormigón armado de 20+4 cm de canto total, sobre encofrado perdido de módulos de polipropileno reciclado, realizado con hormigón H21, para un ambiente no severo, tamaño máximo del agregado 12,5 mm, consistencia blanda, premezclado en planta, y vaciado con bomba, acero AH 500 en zona de vigas de borde y vigas de cimentación, cuantía 3 kg/m², y malla elaborada "in situ" 20x20 ø 6,3-6,3 de acero AH 500, separación 20x20 cm y 6,3 mm de diámetro como armadura de reparto, colocada sobre separadores homologados, en capa de compresión de 4 cm de espesor; con juntas de retracción de 5 mm de espesor, mediante corte con disco de diamante; apoyado todo ello sobre base de hormigón pobre. Incluso vigas de borde perimetrales de planta conformados con sistema de encofrado recuperable de tableros de madera. CRITERIO DE MEDICIÓN EN PROYECTO Superficie medida desde las caras exteriores de las vigas de borde del perímetro, según documentación gráfica de Proyecto, deduciendo los huecos de superficie mayor de 6 m². CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará la existencia de la base de apoyo. AMBIENTALES. Se suspenderán los trabajos de vaciado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el vaciado o posterior periodo de fraguado, no pudiendo comenzarse el vaciado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de los módulos. Montaje del sistema de encofrado auxiliar. Colocación y montaje de los módulos. Realización de los orificios de paso de instalaciones. Colocación de la armadura. Colocación de los elementos para paso de instalaciones. Vaciado, extendido y vibrado del hormigón. Regleado y nivelación de la capa de compresión. Curado del hormigón. Desmontaje del sistema de encofrado auxiliar. Replanteo de las juntas de retracción. Corte del hormigón. Limpieza final de las juntas de retracción. CONDICIONES DE TERMINACIÓN. La cámara estará suficientemente ventilada. La losa será monolítica y transmitirá correctamente las cargas. La superficie quedará uniforme y sin irregularidades. CONSERVACIÓN Y MANTENIMIENTO. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá, desde las caras exteriores de las vigas de borde del perímetro, la superficie realmente ejecutada según especificaciones de Proyecto, deduciendo los huecos de superficie mayor de 6 m². Se consideran incluidos todos los elementos integrantes de la estructura señalados en los planos y detalles del Proyecto. CRITERIO DE VALORACIÓN ECONÓMICA El precio no incluye la capa de hormigón pobre. |
